Quantitativos, logística e preparação do serviço
As contas da reforma do depósito, dos blocos ao rodapé, a ordem de entrega, as dez etapas no calendário e os três testes do plano.
Resumo da aula
- O quantitativo parte da alvenaria líquida, de 6,04 m², e chega a 151 blocos por dois caminhos, por módulos e por área.
- A conta de compra não vê a verga, o fechamento contra a laje nem os meios-blocos, e essas diferenças ficam dentro da perda.
- Os consumos de argamassa de referência já trazem a perda dentro.
- As dez etapas vão para o calendário das chuvas e das reservas, e o plano só está pronto quando passa nos três testes.
Neste artigo
- As áreas da parede
- Os blocos: dois caminhos, um número
- A primeira fiada no papel
- O que a conta não vê, e a perda
- Argamassa e revestimento
- Contrapiso, piso, rodapé e as outras linhas
- O caminho da entrada

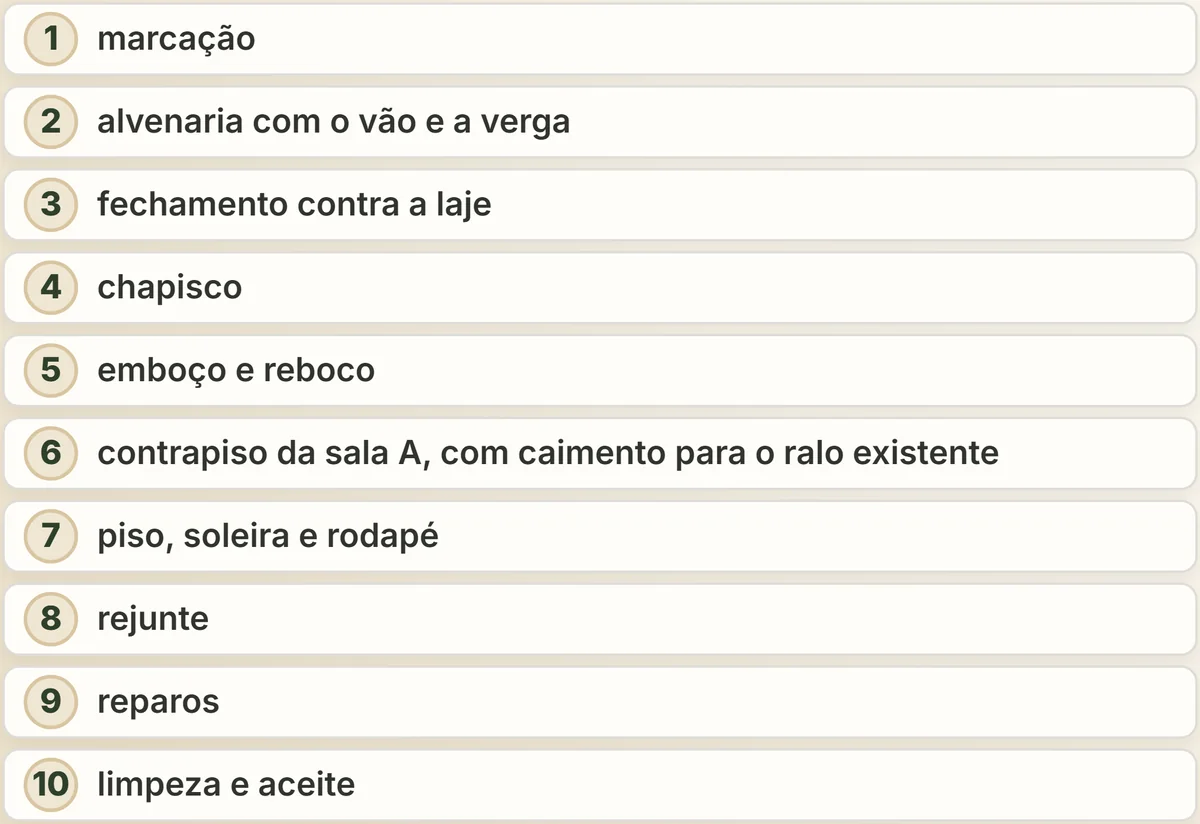

- Logística e as dez etapas
- Dois calendários e três testes
O artigo é lido por partes. Use os botões abaixo para avançar. Material educacional: não habilita profissionalmente; estrutura, elétrica, hidráulica, altura e demolição ficam com profissional habilitado. O artigo em PDF e as videoaulas ficam no curso.
Perguntas frequentes
Como calcular quantos blocos comprar para uma parede?
Parte-se da área líquida, que é a área da parede com o vão descontado. O artigo faz a conta por dois caminhos, por módulos e por área, e os dois chegam ao mesmo número, o que serve de conferência. Sobre esse número entra a perda de referência, porque parte dos blocos quebra ou vira pedaço.
O que é perda de material, e ela entra na compra?
Perda é o que se compra a mais porque uma parte do material quebra, sobra em pedaço ou endurece antes do uso. Uma parte é inevitável e entra na conta de compra; a outra se evita ao comprar, ao guardar e ao misturar. Há consumos de referência que já trazem a perda dentro, e esses não a recebem de novo.
Em que ordem o material deve chegar à obra?
Na ordem de uso, que é a ordem das etapas: o que entra primeiro na obra chega primeiro, e o material de acabamento só perto da sua etapa. As etapas vão então para dois calendários, o das chuvas e o das reservas da propriedade. O plano fica pronto quando passa nos testes descritos no artigo.
Ir direto para outra aula
- 1 Funções do pedreiro e sequência de uma obra
- 2 Segurança, EPIs, organização e descarte
- 3 Medição, nível, prumo, alinhamento e esquadro
- 4 Leitura básica de plantas, cortes e detalhes
- 5 Estrutura versus vedação: o que nunca alterar sem projeto
- 6 Ferramentas essenciais e uso correto
- 7 Cimentos, agregados, argamassas e concretos
- 8 Blocos, tijolos e materiais de revestimento
- 9 Visita técnica, diagnóstico e marcação
- 10 Quantitativos, logística e preparação do serviço
- 11 Preparação da base e primeira fiada
- 12 Elevação, amarração, prumo e alinhamento
- 13 Vãos, vergas, contravergas e encontros
- 14 Passagens de instalações e compatibilização
- 15 Conferência e correção da alvenaria
- 16 Chapisco, emboço, reboco e cura
- 17 Contrapiso, caimentos e regularização
- 18 Paginação e assentamento cerâmico
- 19 Rejuntamento, selagem e acabamento
- 20 Umidade, impermeabilização, áreas externas e pequenos reparos
- 21 Controle de qualidade e prevenção de retrabalho
- 22 Orçamento, produtividade e formação de preço
- 23 Proposta, medição, entrega e garantia
- 24 Execução acompanhada do módulo da Chácara-Modelo
- 25 Avaliação prática e plano de desenvolvimento profissional
